2006年08月01日 Tue

「西金沢新町の住宅」

晴れ

現場 08:10-11:40・16:10-22:00
配筋・型枠検査

雑工事 橋本工建 山岸 1人
型枠工事 勝木組 渡瀬 1人
電気工事 錦陽電気工事 森 1人(根来 現場確認)
鉄骨工事 河田工業 河田 0.5人(宇野製作所 西尾現場確認)
現場員 1人

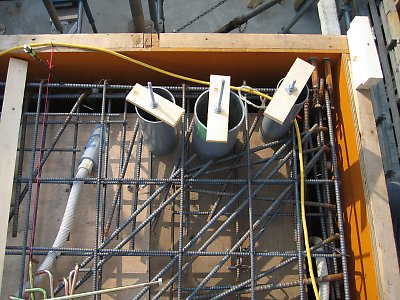

空調冷媒管とドレン管の通るスリーブ

2006年08月02日 Wed

「西金沢新町の住宅」

晴れ
現場 1階躯体コンクリート打設 08:00-15:30
30-18-25N 30立米
スランプ19.5cm
空気量4.7パーセント
コンクリート温度34.0℃
気温30.0℃

コンクリート工事 橋本工建 山岸・赤土 2人
            西川土木 谷・八田・村田 3人
            憲和工業 中村・村瀬 2人
ポンプ車 大福圧送 北川・山本 2人
左官 大橋左官 大橋 1人
型枠 勝木組 渡瀬 1人
電気 錦陽電気工事 森 1人
現場員 1人


コンクリート受け入れ検査




コンクリート打設中



左官押さえ



暑いので当日中に散水養生


撮影 橋本工建

お見舞い

出島氏
医科大 18:30-20:30

2006年08月03日 Thu

「西金沢新町の住宅」

晴れ
現場→定例会議 16:00-22:05

コンクリート散水 橋本工建 山岸 1人(散水・3回)


散水養生


撮影 橋本工建

2006年08月04日 Fri

「西金沢新町の住宅」

晴れ
コンクリート散水 橋本工建 山岸 1人(三回散水)
現場員 0.2人




散水養生(写真の撮影時間か日影で回数を管理する)


撮影 橋本工建

2006年08月05日 Sat

「西金沢新町の住宅」

1階躯体コンクリート圧縮試験 3日 07:25-08:15
08/02打設 30-18-25 3日
1) 3.488kg 135KN 17.2N/mm2
2) 3.498kg 128KN 16.3N/mm2
3) 3.511kg 134KN 17.1N/mm2 平均16.8N/mm2

晴れ
コンクリート散水・足場手直し・墨出し
雑工事 橋本工建 山岸 1人
現場員 1人




撮影 橋本工建

招待状をいただいたので

北陸中日新聞の花火 17:40-22:00

2006年08月06日 Sun

「西金沢新町の住宅」

晴れ
現場員 1人 (散水)


鉄骨階段に直射日光が当たると鉄部はかなり高温になる。
段板はコンクリート内部に打ち込まれている。
鉄部付近のコンクリートの温度まで高温となる。
そのため階段は合板で太陽に晒されないように養生している。

撮影 橋本工建

2006年08月07日 Mon

「西金沢新町の住宅」

晴れ
現場 14:25-18:20

雑工事 橋本工建 山岸 1人
鉄筋工事 栄進鉄筋工業 水戸・中西 2人
レッカー 城西運輸機工 中村 0.3人
現場員 0.5人



二階躯体鉄筋組立中

2006年08月08日 Tue

「西金沢新町の住宅」

晴れ
型枠工事・電気工事・雑工事

雑工事 橋本工建 山岸 1人
型枠 勝木組 渡瀬 1人
電気 錦陽電気工事 森 1人
現場員 0.7人


二階躯体型枠組立開始



電気配管


撮影 橋本工建

2006年08月09日 Wed

「西金沢新町の住宅」

晴れ
現場 09:00-11:40
1階躯体コンクリート圧縮試験 1W 17:20-18:10

型枠工事・電気工事・雑工事・引込柱工事(捨てコン0.5m3)
雑工事 橋本工建 山岸 1人
型枠工事 勝木組 渡瀬 1人
引込柱工事 西川土木 谷・八田 2人
電気工事 錦陽電気工事 森 1人
現場員 1人


引込柱の基礎掘削中



引き込み柱のアンカー 捨てコンに打ち込む



二階躯体型枠の様子



集成材梁を取り付ける金物用の長ナット


1階躯体コンクリート08/02打設 30-18-25 1週
標準養生
1) 3.579kg 173KN 22.0N/mm2
2) 3.592kg 169KN 21.5N/mm2
3) 3.588kg 170KN 21.6N/mm2 平均21.7N/mm2

現場気中
1) 3.485kg 179KN 22.8N/mm2
2) 3.455kg 180KN 22.9N/mm2
3) 3.458kg 181KN 23.0N/mm2 平均22.9N/mm2

「金沢市内の住宅」

建て主来所 14:30-17:10

2006年08月10日 Thu

「西金沢新町の住宅」

晴れ
現場 08:30-11:40
現場→定例会議 15:20-21:40

雑工事 橋本工建 山岸 1人
型枠工事 勝木組 渡瀬 1人
引込柱工事 西川土木 谷・八田 2人(午前中)
現場員 0.6人


24時間換気の換気扇用のスリーブ(二連装)



引き込み柱基礎の土留め



引き込み柱基礎の型枠組立中



作業終了時には安全のため蓋をしておく

2006年08月11日 Fri

「西金沢新町の住宅」

晴れ
現場 15:20-17:10

雑工事 橋本工建 山岸 1人
型枠 勝木組 渡瀬 1人
引込柱 宇野製作所 宮川・北崎・中井 3人(午前中)
電気 錦陽電気工事 森 1人(根来様子見)
現場員 1人


引き込み柱基礎 建て方が終わり、電気の配管施工中



二階躯体型枠の様子



電気引き込みのエフレックス管のジョイント
エフレックスのジョイントってあまり見る機会がないんだ

2006年08月12日 Sat

「西金沢新町の住宅」

晴れ
2階躯体コンクリート打設 08:20-14:20
30-18-25N 14m3
スランプ18.5cm
空気量3.1パーセント
コンクリート温度29.0℃
気温25.0℃

コンクリート工事 橋本工建 山岸・赤土 2人
            西川土木 谷・八田 2人
ポンプ車 大福圧送 北川・宮田 2人
型枠 勝木組 渡瀬 1人
電気 錦陽電気工事 森 1人
左官 大橋左官 米田 1人
現場員 1人


ポンプ車内のモルタル分を含んだコンクリートを捨てる



筒先から受け入れ検査用のコンクリートをネコにとり、試験を行う



コンクリート試験の写真は現場をバックに撮影すること
試験の結果を見て監理者がOKしてから打設を開始する



集成材の梁のためのアンカーと、梁に取り付ける照明器具用の電気配管



打設終了   撮影 橋本工建


打継以外のコンクリートの天端レベルが重要な場合には必ず型枠天端をコンクリート天端とすること。 4方型枠を上げておいて、中に目地棒を打ったり、墨を打ったりしてレベルを決めたがる。しかし、手を中に突っ込んでびしっと押さえはできない。型枠を上げて作るのはとても楽だけど仕上げを優先するなら型枠天端がコンクリート天端なのだ。



引き込み柱基礎打設前の様子



引き込み柱から引き込み盤へ上がり、盤から地中へと配管される



引き込み柱基礎打設中



引き込み柱基礎打設完了

2006年08月13日 Sun

「西金沢新町の住宅」

晴れ
コンクリート散水



撮影 橋本工建

2006年08月14日 Mon

珠洲へ

珠洲 草刈り05:30-13:00
今日は写真無し

「西金沢新町の住宅」

晴れ


散水養生

初期養生はとっても大切。水分を切らさないように。 コンクリートは乾いて固まるのではなく、水和反応で固まるから水が必要なんです。乾いてしまうと、固まるための水分が足りなくなる。

撮影 橋本工建

2006年08月15日 Tue

「西金沢新町の住宅」

晴れ
現場 散水 08:15-09:20

和泉のお友達が金沢に

「螢屋」→一笑 渡辺さんと 12:50-17:20

2006年08月16日 Wed

「金沢市内の住宅」

住宅に対する補助について
金沢市都市計画課 木谷氏 09:30-12:20
やっぱり役所は役所だ

「西金沢新町の住宅」

晴れ
現場 散水 12:20-13:15

橋本工建 09:40・16:30散水

2006年08月17日 Thu

「西金沢新町の住宅」

晴れ/曇り・一時雨
散水 橋本工建 山岸 1人(3回)

1階躯体コンクリート圧縮試験立会
07:30-08:30

1階躯体コンクリート08/02打設 30-18-25
型枠脱型用圧縮試験
15日現場気中
1) 3.451kg 192KN 24.4N/mm2
2) 3.452kg 201KN 25.6N/mm2
3) 3.464kg 196KN 25.0N/mm2 平均25.0N/mm2>24→OK



2006年08月18日 Fri

「西金沢新町の住宅」

晴れ
散水 橋本工建 山岸 1人(3回)



撮影 橋本工建

2006年08月19日 Sat

「西金沢新町の住宅」

晴れ
2階躯体コンクリート圧縮試験1W 07:30-09:35

雑工事 橋本工建 山岸 1人
型枠工事 勝木組 立川・中木・竹内・加藤・川口・矢後 6人
現場員 1人



2階躯体コンクリート08/12打設 30-18-25
7日圧縮試験

標準養生
1) 3.640kg 220KN 28.0N/mm2
2) 3.633kg 224KN 25.5N/mm2
3) 3.637kg 223KN 28.4N/mm2 平均28.3N/mm2

現場気中
1) 3.535kg 206KN 26.2N/mm2
2) 3.513kg 211KN 26.9N/mm2
3) 3.517kg 203KN 25.8N/mm2 平均26.3N/mm2

封かん(参考)
1) 225KN 28.6N/mm2


型枠の鋼管解体


撮影 橋本工建

2006年08月21日 Mon

「西金沢新町の住宅」

晴れ
現場 15:50-16:45

雑工事 橋本工建 山岸 1人
型枠 勝木組 立川・中木・竹内 3人
現場員 0.7人


型枠解体



型枠解体中

型枠ばらしって答案の結果を返してもらうときのようなわくわくどきどきなんだよね。パイプが一杯出ているのは、給水と給湯のヘッダが取り付く部分。



二階躯体


撮影 橋本工建

打合せ

アルスコンサルタンツ 16:45-19:15
環境開発

2006年08月22日 Tue

「西金沢新町の住宅」

雨後晴れ

型枠解体工事
雑工事 橋本工建 山岸 1人
型枠 勝木組 中木・竹内 2人
現場員 0.6人


奧がトイレ・手前が洗面。右壁が普通型枠なのは鏡が取り付くから



浴室



細いスリットから玄関の引き戸がこちら側に引き込まれる




階段



道路側から。サポートを立てているのはクリープを防ぐため。
右の門型に断熱材打込みが見える部分は玄関。左官仕上げとなる。



二階躯体


撮影 橋本工建

2006年08月23日 Wed

「西金沢新町の住宅」

晴れ
現場 11:00-12:35

型枠解体・ピーコンとり・養生工事
雑工事 橋本工建 山岸 1人
型枠 勝木組 中木 1人
現場員 0.6人


玄関からリビング方向を見る



リビングを見る



異物を打ち込みながらこれだけ綺麗にコンクリートが打てるのはスゴイ



段板の裏側もしっかりコンクリートがまわっている

2006年08月24日 Thu

「西金沢新町の住宅」

晴れ
現場→定例会議 16:00-23:00
・外壁側Pコンモルタル埋め完了
・打放し面に雨が流れないようにテープ貼り完了

清掃・墨だし 橋本工建 山岸 1人
外構工事 西川土木 谷・八田 2人
Pコン埋め 大橋左官 米田 1人
現場員 0.6人


引き込み柱の基礎型枠解体



引き込み柱の基礎埋戻し完了


撮影 橋本工建

2006年08月25日 Fri

打合せ

打合せ 12:45-17:00
環境開発本社→新保処理工場→リサイクル工場

やもり


洗面所の窓にヤモリが

「西金沢新町の住宅」

晴れ
外部配管・清掃・躯体等確認工事
配管企業局検査15:45
清掃・墨出し 橋本工建 山岸 1人
外構工事 七田工業 七田・長原 2人
現場員 0.5人


既存公共桝へ汚水管接続



引き込み柱基礎の横に雨水排水管を通す
でも、この位置じゃまずいんだなぁ


撮影 橋本工建

2006年08月26日 Sat

「西金沢新町の住宅」

橋本氏来所打合せ 16:10-17:30
構造用集成材について打合せ

晴れ
外部配管・清掃・躯体等確認工事
清掃・墨出し 橋本工建 山岸 1人
外構工事・七田工業 七田 1人
引込柱廻り配管 錦陽電気工事 森・榊原 2人
現場員 0.5人


雨水排水管を正規の位置で配管しなおし

2006年08月28日 Mon

「西金沢新町の住宅」

晴れ
外部配管・清掃・内部足場解体補強工事
清掃・墨出し 橋本工建 山岸 1人
外構工事 七田工業 七田 0.3人
内部足場解体 イケダ工業 竹村・石田・清水 3人(午前中)
現場員 0.3人


躯体の様子


撮影 橋本工建

2006年08月29日 Tue

「西金沢新町の住宅」

晴れ
外部配管・清掃・躯体等確認工事

清掃・墨出し 橋本工建 山岸 1人
室外機配管 七田工業 七田 0.5人
室外機配管 錦陽電気工事 森 0.5人
現場員 0.3人


ダイニングキッチン



梁取付金物


撮影 橋本工建

2006年08月30日 Wed

「西金沢新町の住宅」

曇り・雨・・・ほとんど晴れ

1階躯体コンクリート圧縮試験4W 07:30-08:30
08/02打設 30-18-25 28日
標準
1) 3.559kg 246KN 31.3N/mm2
2) 3.593kg 247KN 31.4N/mm2
3) 3.596kg 248KN 31.6N/mm2 平均31.4N/mm2→設計基準強度24N/mm2を上回るのでOK

現場気中
1) 3.428kg 228KN 29.0N/mm2
2) 3.439kg 226KN 28.8N/mm2
3) 3.438kg 231KN 29.4N/mm2 平均29.0N/mm2

外部配管・清掃・外部廻り工事
清掃・墨出し 橋本工建 山岸 1人
室外機配管 七田工業 七田 0.5人
外部雑工事 西川土木 森 0.5人
現場員 0.4人


エコキュート屋外機、床暖房ボイラの基礎への配管


撮影 橋本工建

2006年08月31日 Thu

「西金沢新町の住宅」

曇り・晴れ

現場→定例会議 14:20-21:40

雑工事 橋本工建 山岸 1人
型枠工事・勝木組 渡瀬 0.3人
現場員 0.2人


浴室と外部の間の立ち上がりの型枠
外部側に断熱材を打ち込む


撮影 橋本工建
