2005年03月01日 Tue

「画塾」

打合せ 齋藤木材来所 12:30-16:15

2005年03月02日 Wed

「画塾」

杭施工図チェック返却 1回目
打合せ 定例会議 ルネッサンス 13:00-17:15

2005年03月03日 Thu

「画塾」

鉄骨階段施工図チェック

2005年03月04日 Fri

「画塾」

基礎施工図チェック返却 1回目
打合せ ヤマギシ 09:45-11:25 椅子について
打合せ 田村 鉄骨階段・溶融亜鉛メッキ打合せ 13:25-15:55
鉄骨階段施工図チェック返却 1回目

2005年03月05日 Sat

「画塾」

配筋詳細図など構造図修正・施工図1〜4チェック返却 2回目

2005年03月07日 Mon

「画塾」

構造図ベースプレートなど修正・施工図1・3・4チェック返却 3回目・施工図2承認
打合せ ルネッサンス 四辻氏 17:35-19:30
南新保の件
椅子・テーブルについて

2005年03月08日 Tue

2005年03月09日 Wed

「画塾」

木工事施工図チェック 01-09
打合せ 定例会議 ルネッサンス 13:10-17:10

2005年03月10日 Thu

来所

雑誌金澤 若林氏来所
15:50-17:00

「画塾」

木工事施工図チェック

2005年03月11日 Fri

「画塾」

施工図01・03・04承認
施工図05-07チェック返却
木工事施工図02-04・06-14チェック返却

2005年03月12日 Sat

「画塾」

構造図差し替え分を構造事務所に送る

2005年03月13日 Sun

「画塾」

議事録まとめ

展覧会のお知らせ

篠原敬氏から展覧会のお知らせ
フタモノ展
2005/03/05(土)-03/12(日)
10:00-19:00(水曜定休)

GALLERY KOUJIN
〒921-8148 金沢市額新保1丁目185

神代良明(ガラス)
笹島友紀子(金工)
篠原敬(陶器)
三苫修(陶器)

2005年03月15日 Tue

建設工業新聞

原氏取材で来所 11:30-12:45

「画塾」

定例会議 田村1F打合せ室 13:10-

「画塾」

鉄骨階段施工図01-04チェック返却
アルミサッシュ施工図07-15チェック返却
桐野建築構造設計より03/11付けで画塾の構造評定がおりたとの連絡あり 祝 !

2005年03月16日 Wed

取材

珠洲の畑 07:00-13:20
雑誌金澤取材 若林氏09:00-13:00

曇り→小雨→晴れ
「金澤」の特集のイメージ写真を・・・とのことで取材。
編集の若林氏と撮影の岡村氏。
天候が思わしくなくていい光が落ちてこない。
おさえの写真を撮っておいた方がいいんじゃない・・・と
言われながらもしぶとく岡村氏は「絶対に晴れる」と待つ。

僕が動くと雨・大雪・地震になる確率が高いからあまり
期待できないよなぁ・・・と思う。

若林氏は「晴れ男」らしい。「待ち男」の岡村氏との二馬力が
功を奏したのか晴れた。 祝 !

晩御飯には
一年検査のあとOさんからつぶぞろいの「ふきのとう」をいただき
和泉が摘んできたのと一緒に天ぷらと佃煮に姿をかえた。
春の味がすばらしい。

「O邸改修工事」

一年検査 13:20-17:10→19:20

「画塾」

2005/03/15付で画塾の確認済証がでた。長かったなぁ・・・
2002/07/15から2年8ヶ月かかったわけだ・・・よくここまで来たものだ。 祝 !

2005年03月17日 Thu

打合せ

六角堂せせらぎ通り店 田屋打合せ 09:30-12:10

「O邸改修工事」

建設工業新聞にレンジフードが紹介された


「画塾」

木工事施工図01-15承認

2005年03月18日 Fri

「画塾」

鉄骨階段施工図01-04チェック

2005年03月19日 Sat

「画塾」

SD施工図チェック 01・03返却
躯体図など03・04・05・07・10返却

現場員 2人 遣方・杭芯出し


やり方




杭芯出し

撮影 (株)田村

2005年03月22日 Tue

「画塾」

打合せ 田村へ
田村氏・ふくだ氏13:10-17:00

2005年03月23日 Wed

「画塾」

杭施工計画書承認
定例会議 12:30-19:40

「画塾」

建設工業新聞に掲載


「押水の住宅」

現地審査について建築士会連合会から電話
一次審査を通ったということ

2005年03月24日 Thu

「画塾」

田村へ SD打合せ 09:30-12:40
杭工事開始 杭打機械搬入
14:15-14:45 確認済看板確認

現場員 1人
国土基礎 3人
レッカーオペレーター 1人
敷鉄板・重機搬入
レッカー1台 (6t)




鉄板敷き・オーガーなど重機付属物搬入



杭打機到着   撮影 (株)田村



杭打機を敷地内に搬入・道路の清掃   撮影 (株)田村

2005年03月25日 Fri

「画塾」

杭搬入1回目 材料検査 07:40-08:10

現場12:50-16:35
転石のためオーガー揉めず。あけた孔は一本だけ。
雪のちらつくとても寒い一日。
杭の監理ってじっと立っている時間が長くてとにかく寒い。

現場員 1人

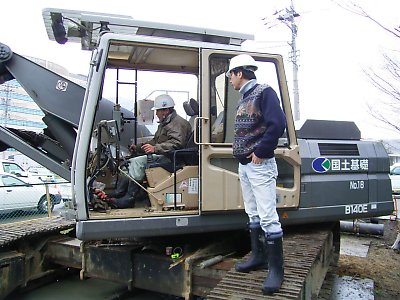

国土基礎 4人
杭工事 先工掘削No.5No.2

08:00〜08:30 杭材材料検査
08:30〜09:30 材料搬入
09:30〜11:00 重機組立段取り
11:00〜11:40 杭1先行掘削
        約1.5mで地中障害物有
11:40〜12:00 杭3先行掘削
        約1.5mで地中障害物有
13:10〜13:13 杭3先行掘削再開
        約1.5mで地中障害物有
13:14〜13:15 再度、杭1先行掘削
        約1.5mで地中障害物有
13:17〜13:20 Y6・X1−X2の中間において試験掘削
        先行掘削2m OK
13:23〜13:30 杭2先行掘削3m OK
13:32〜13:34 X1通り Y2−Y3の中間において試験掘削
        約1.5mで地中障害物有
13:52〜16:00 杭5先行掘削 GL-17m 完了
16:28〜16:35 杭2先行掘削 4mにて本日の掘削終了
16:45〜17:10 後片付け清掃 作業終了

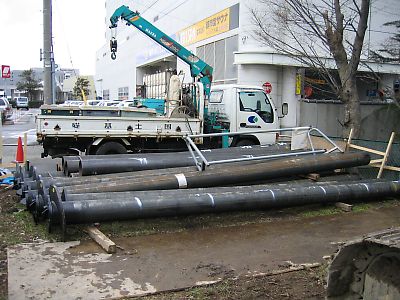

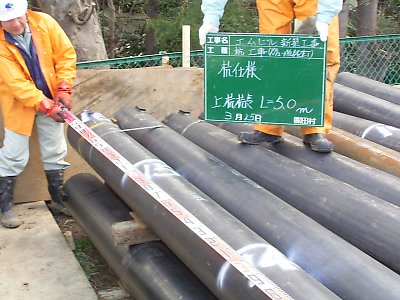

杭の搬入

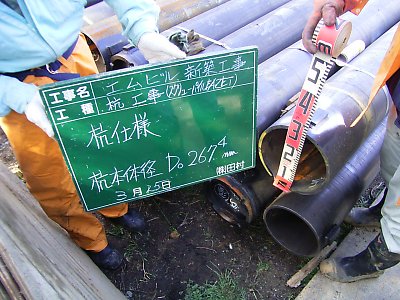

杭の鋼材強度・径・厚をチェック。490は引張り強さ490N/mm2以上   撮影 (株)田村

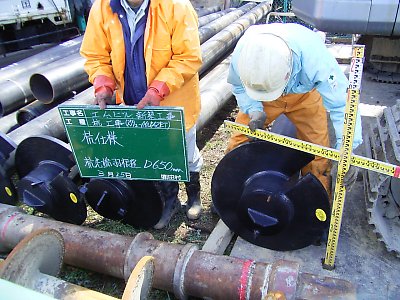

杭先端の羽根の径を検尺   撮影 (株)田村



杭径の検尺   撮影 (株)田村





杭長の検尺   撮影 (株)田村

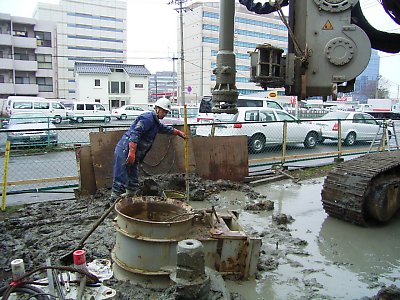

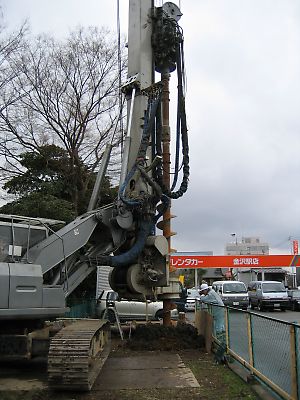

先行掘削開始

打合せ

金沢市役所 09:20-11:50

集まりがあった

松魚亭 17:50-21:50

2005年03月26日 Sat

建設工業新聞

久保氏取材来所 10:00-12:15

「画塾」

電気打合せ ルネッサンス 金子氏・瀬川氏13:10-19:20
鉄骨階段施工図チェック返却

2005年03月27日 Sun

ハブが壊れた

昨日からネットに繋がりにくくおかしいなと思っていた。
そのうちどうしようもなくなってしまう。
HUBが壊れたようでI-O DATA製に買い換える。
それにしてもネットに繋がらないと仕事にならないことに愕然とする。

「画塾」

SD施工図のための基本図を描く

2005年03月28日 Mon

「画塾」

杭打 08:40-12:25 No.05
設備打合せ 13:10-15:20
杭打 15:20-18:45 No.02
構造用集成材製作要領書・鉄骨製作要領書・耐火認定製作要領書チェック返却

現場員 1人
国土基礎 1+4人

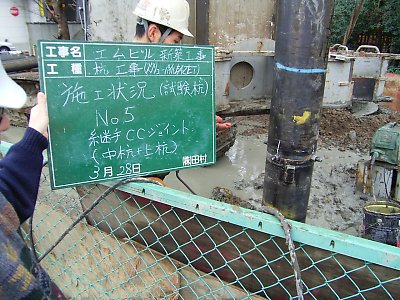

杭工事 試験杭打込み5、杭打込みNo.2(未完)、先行掘削No.4

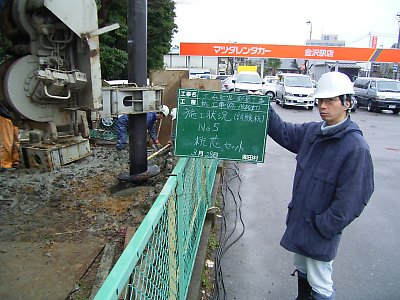

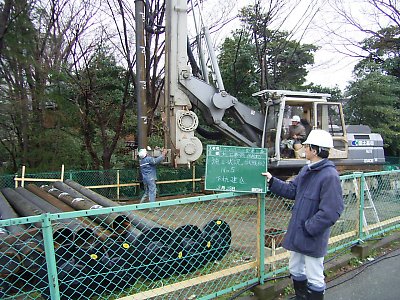

08:15〜09:43 No.5オーガー引抜き
        No.2先行掘削

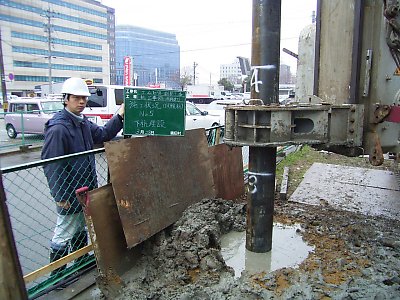

10:12〜10:55 No.5杭打込み開始 下杭吊り杭
10:20〜     杭芯セット
10:21〜10:31 下杭 打込み
10:33〜10:36 中杭 吊込み

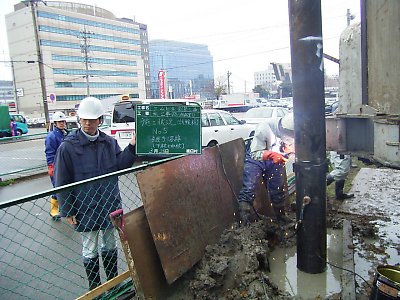

10:40〜11:15 下杭・中杭 半自動溶接
11:20〜11:35 上杭 吊込み
11:35〜11:46 中杭・上杭 CCジョイント
11:50〜12:16 上杭埋設
          最終トルク値 280Bar

13:30〜13:55 No.2先行掘削 完了
14:15〜16:18 No.4先行掘削 完了
16:30〜    No.2杭打込み開始 下杭吊り杭

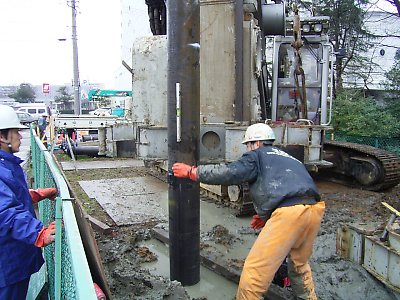

16:33〜    杭芯セット(以下同様)
17:50〜18:35 上杭打込

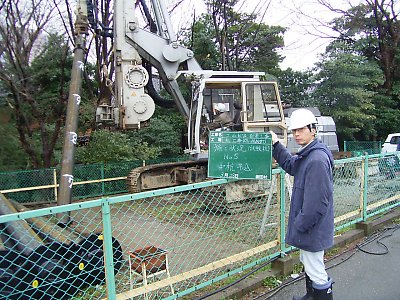

オーガー引き抜き中

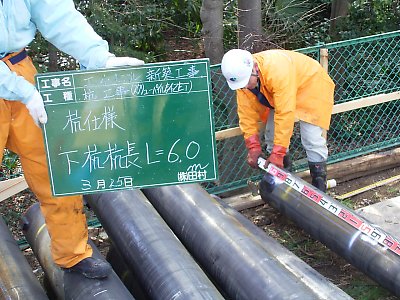

下杭の建込み



杭芯のセット中



下杭の埋設中



中杭の吊り込み中



ジョイント部の杭の鉛直を確認中



下杭と中杭の溶接中



継手の溶接完了

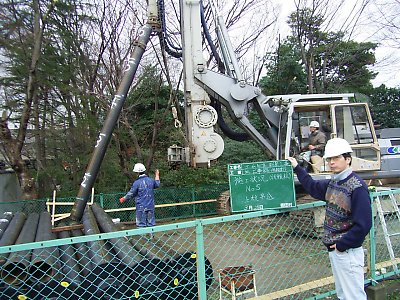

上杭の吊り込み中



CCジョイント詳細・ボルトで固定してから溶接する



上杭をのせて鉛直を確かめる



高力ボルトを締め付けてから溶接する



上杭の埋設中

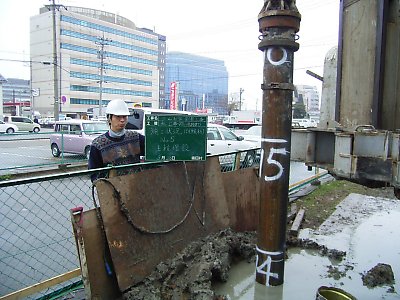

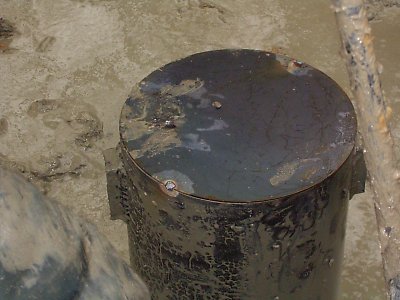

杭頭に仮蓋を溶接する

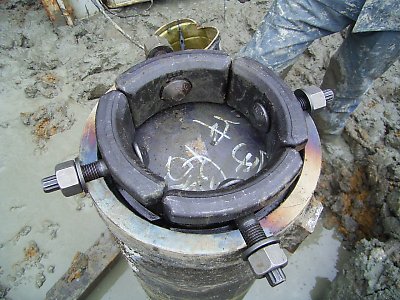

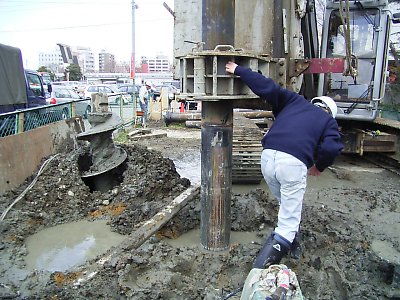

支持層に杭先端の羽根が食い込むとトルク値が変わるので確認しているところ



埋設完了(手前じゃなくて奧の機械先端ね)

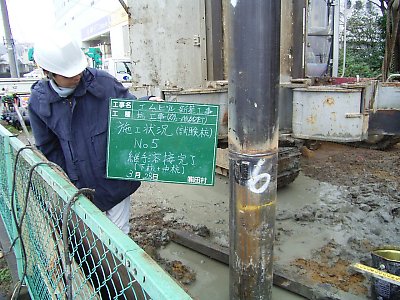

最後に杭頭のレベルをあたる。これで一本が終了。

撮影 (株)田村

2005年03月29日 Tue

「画塾」

杭打 07:45-08:30
杭打 11:05-12:40 No.04
杭打 16:40-17:15 No.06
鉄骨階段施工図チェック返却
最新不動産ニュース

現場員 1人
国土基礎 4人
杭工事 No.4、No.6杭打込み
     No.10 先行掘削

08:05〜08:23 No.2レベル調整(貫入量測定)
08:55〜09:00 No.4オーガー引抜き
09:03〜10:43 No.6先行掘削
11:18〜12:32 No.4杭打込み
        最終トルク値 2速 280Bar
14:00〜15:10 No.10先行掘削
15:43〜17:20 No.6杭打込み
        最終トルク値 2速 280Bar

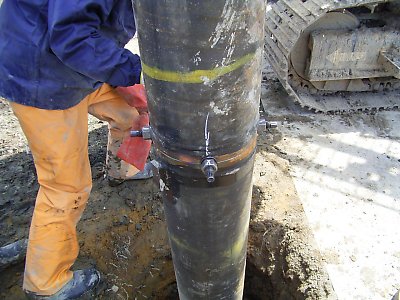

ぐるっと一周、溶接部の目視検査をしているところ

散髪

散髪してきた

打合せ

六角堂せせらぎ通り店打合せ
国際ホテル 13:20-16:40

2005年03月30日 Wed

「画塾」

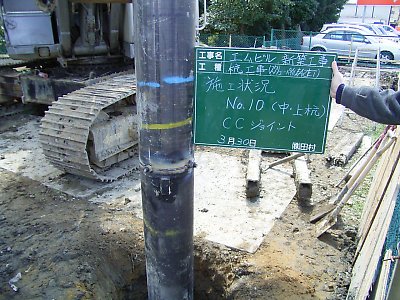

杭打 08:30-12:25 No.10
定例会議13:00-17:50

現場員 1人
国土基礎 4人
杭工事 No.7 試掘
      No.12 先行掘削
      No.9、No.10杭打込み

08:30〜09:00 No.7試掘段取り
09:00〜09:10 No.7試掘 1.2mで地中障害物有り
09:20〜10:45 No.9先行掘削
11:00〜12:18 No.10杭打込み
        最終トルク値 2速 280Bar
13:45〜15:22 No.12先行掘削
15:45〜17:12 No.9杭打込み
        最終トルク値 2速 280Bar


中杭完了後、CCジョイントをセットしてから上杭をのせて鉛直を確認。下杭と中杭
は8mm厚。上杭は12.7mm厚。中杭と上杭は厚さが違うのでCCジョイントを使用する



高力ボルトをトルクレンチで指定トルクまで仮締めする



チョークで仮締めの印を付ける



本締めする



周囲を溶接してジョイント完了

撮影 (株)田村

打合せ

打合せ マコト 大屋氏来所18:00-19:20
六角堂

2005年03月31日 Thu

「画塾」

現場 09:15-10:35 地中障害物について
鉄骨打合せ 13:10-15:10 田村1階打合せ室 松村氏・西尾氏
現場 15:10-16:10 地中障害物撤去確認・杭2セット搬入

現場員 1人
国土基礎 3人
まどか 3人 地中障害物撤去
