2003年02月01日 Sat

帰宅

和泉タイ旅行から帰る

質疑回答

川口邸改修工事

2003年02月03日 Mon

「押水の住宅」

現場14:10-19:30
コンクリート試験→現場
土間コンクリート一週圧縮試験
27-15-25N 土間 2003/01/27 打設

標準養生
01.3628g 203KN 25.8N/mm2
02.3638g 198KN 25.2N/mm2
03.3619g 198KN 25.2N/mm2 平均25.4N/mm2

現場気中
01.3581g 109KN 13.9N/mm2
02.3556g 113KN 14.4N/mm2
03.3587g 109KN 13.9N/mm2 平均14.4N/mm2


写真 岡田建設工業

2003年02月04日 Tue

ダメ番組

18:30 『ビフォーアフター』の番組リサーチ会社エフ○○○○のN氏から電話があった。2003/01/25のinformationで書いた事についてかなと思って、内容を聞くと『匠』←これもおかしな表現だよ・・・を探しているそうな。金沢でもそういう物件があるんでしょうね。
工事金額がおかしい。アイデアのうち勝算の高い安全なモノを採用すべき所を思いつきでやっちゃうのはおかしい。平気で壁を抜いて強度を落としていることについてクライアントに説明はあるのか。コンクリートの強度も出ていないのに次の工程にとりかかるのはおかしいんじゃないか。・・・・と番組制作スタッフに伝えて下さいと言って電話を切った。これまでそういう意見はなかったようだ。

金沢で番組が制作されるなら、だれがその『匠』になるか楽しみだ。まともな工事をしていただきたいモノである。

ちなみにどこで私の連絡先を知ったのかを聞いたらウェブサイトからだとか。

2003年02月06日 Thu

「押水の住宅」

現場
木工事建方立会10:00-19:15
午後立山アルミ松本氏と浴室サッシュについて打合せ

2003年02月07日 Fri

「押水の住宅」

木工事建方立会 09:00-
母屋と下屋梁取り合いアングルのボルトに座金入れ指示









写真 岡田建設工業

2003年02月08日 Sat

お祝い

和泉の誕生日なので螢屋 18:20-22:30

打合せ

川口邸改修
珠洲・見積金額が予算の3倍近くで自爆。
設計する自信がなくなった。 08:10-12:10

「押水の住宅」

12:10-16:45 野地板葺き






写真 岡田建設工業

2003年02月09日 Sun

2003年02月10日 Mon

「旧諸江屋改修工事」

金沢市役所に変更立面図提出 15:05-16:00
加賀市役所から電話 13:00 螢屋見学の申し込み

「押水の住宅」

低層部筋違い取付方法について打合せ 13:30





写真 岡田建設工業

2003年02月12日 Wed

バルブ交換

ロードスターの左ヘッドライトユニット交換・右スモールライトバルブ交換

「旧諸江屋改修工事」

螢屋 14:30-17:00 加賀市役所の見学案内

チョコ

可計さんにチョコレートをいただく→サイゼリア 19:30-22:10

「押水の住宅」

現場
10:10-12:30
野地板完了
2階壁完了
1階壁施工中
壁筋違い段取り中





写真 岡田建設工業

2003年02月13日 Thu

「谷口建設社屋」

金沢倶楽部取材 東さん来所 10:30-13:15

「押水の住宅」


防水下地モルタル塗り



アルミサッシュ搬入



サッシュ下地取付中
写真 岡田建設工業

2003年02月14日 Fri

「押水の住宅」

雨08:00-13:40
現場
サッシュ下地取付中
筋違い取付中西面の二階の筋違いの向きが逆なので指示
木製建具打合せ

2003年02月17日 Mon

「押水の住宅」

ヤマギワ 木下さん

「押水の住宅」


屋根断熱材搬入

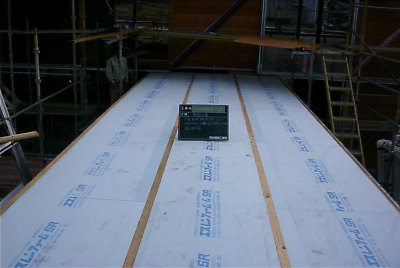

屋根下地取付完了



屋根下地の間に断熱材をはめ込む



屋根下地は構造用合板のサイズに合わせてある



断熱材の取付が完了したら構造用合板を取り付ける
断熱材を貫通して下の野地板までとどくビスで指定ピッチで取り付ける

写真 岡田建設工業

2003年02月18日 Tue

「押水の住宅」

現場09:00-20:10
サッシュ取付中
屋根合板取付中
設備打合せ
午後家具打合せ谷本氏


防水完了までブルーシートで屋根の養生



サッシュ下地を集成材の梁に指定ピッチで取り付ける



サッシュアンカーをサッシュ下地に指定ピッチで溶接する
サッシュ取付完了(立山アルミニウム工業)

写真 岡田建設工業

2003年02月19日 Wed

「押水の住宅」


サッシュ溶接中

写真 岡田建設工業

2003年02月20日 Thu

「押水の住宅」


野地板の軒先部の梁への取付



一階下部サッシュ溶接完了



サッシュ下詰めモルタルの練り混ぜ



サッシュ下詰めモルタル施工中

写真 岡田建設工業

2003年02月21日 Fri

「押水の住宅」

現場09:00-18:50
サッシュトロ詰め中
下屋屋根施工中
オペレーター取付中(スリーブ固定)
外倒し窓障子取付中



外壁サッシュ取付完了




外倒し窓取付中

写真 岡田建設工業

2003年02月22日 Sat

「谷口建設社屋」

金沢倶楽部取材
写真撮影 雨 珠洲 10:00-14:10

「押水の住宅」

筋違い取付中
サッシュシール・サッシュ下枠モルタル詰め中
工事看板取付中 →16:40

2003年02月23日 Sun

ペア宿泊券

和倉温泉の「あえの風」・抽選でペア宿泊券が当たったので。14:00-

2003年02月24日 Mon

「押水の住宅」

11:00-16:00
和倉→現場→土間4週圧縮試験→現場
設備・ガラス打合せ
下屋部分屋根断熱材敷き込み中
二階床板敷並べ中


下屋の断熱材施工完了



コンクリート圧縮試験立会

写真 岡田建設工業



土間コンクリート4週圧縮試験
27-15-25N 土間 2003/01/27 打設

標準養生
01.3648g 295KN 37.6N/mm2
02.3645g 287KN 36.5N/mm2
03.3633g 284KN 36.2N/mm2 平均36.8N/mm2

現場気中
01.3529g 216KN 27.5N/mm2
02.3524g 211KN 26.9N/mm2
03.3530g 218KN 27.8N/mm2 平均27.4N/mm2


2003年02月26日 Wed

「旧諸江屋改修工事」

「旧諸江屋から螢屋へ」の原稿

「押水の住宅」


外部木部保護塗装材料検収



外部木部保護塗料塗装中



屋根の竪樋穴まわりの野地板補強
写真 岡田建設工業

2003年02月27日 Thu

「旧諸江屋改修工事」

「旧諸江屋から螢屋へ」の原稿

「押水の住宅」


竪樋穴廻りの野地板補強



竪樋穴廻りの野地板補強



下屋の屋根断熱材施工完了



下屋屋根のアスファルトルーフィング

写真 岡田建設工業

2003年02月28日 Fri

「押水の住宅」

13:00-20:20
宮森氏の製材所でテーブル用の木を見る→現場
床暖房打合せ


防水材料検収



防水材料検収



塩ビシート



アルミクロスシート



下屋屋根のアルミクロス完了
庇端部塩ビ鋼板取付中



屋根の防水施工前の状態



アスファルトルーフィング施工中



梁端部の地震時の振れ止め取付中

写真 岡田建設工業
